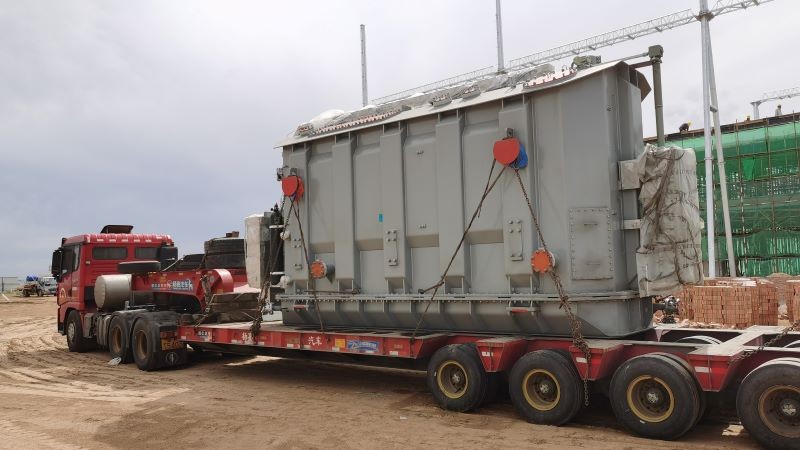

7月26日上午,杭锦旗风电项目主变压器顺利进场,标志着该项目将全面进入电气设备安装阶段,为实现项目“9·30”具备并网条件吹响前进的冲锋号。
据悉,该主变压器由特变电工沈阳变压器集团有限公司生产制造,经过6天、1365公里的陆路充氮运输,由沈阳运抵杭锦旗项目现场。该变压器安装完成后长8.7米、宽6.2米、高7.4米,总重量约144吨,为三相双绕组油浸自冷有载调压变压器,额定容量为100MVA,高压绕组额定电压为230±8×1.25%kV,低压绕组额定电压为37kV。
“主变压器作为升压站的核心设备,是风电场电力系统的‘心脏’,同时主变压器的安装就位,也是整个升压站建设的控制性节点,由于主变压器自重大,安装要求十分严格,整个运输及安装过程要保证设备平稳,防止碰撞和震动。”杭锦旗项目部电气技术员付军利介绍道。
杭锦旗项目部通过设备监造的方式,从设备源头把控生产质量,对主变压器的线圈绕制、铁心制造、油箱制造、器身装配、烘燥、试验等各个关键环节实施全过程监控。下一步将继续加强对各电气设备安装环境、过程及安装工艺的管控,确保关键设备一次安装成功、一次试验成功,为升压站电气设备的长期安全稳定运行打好基础。
