三十七处白银光伏项目跑出建设“新速度”

  赵文卿  张亮亮    发布日期:2025年06月06日

二季度是项目建设的黄金期,也是全年目标任务的关键冲刺阶段。三十七处白银光伏项目建设团队锚定目标不放松,在白银平川宝积200MW光伏发电项目建设中以“奋战二季度,冲刺加速度”为号角,火力全开,全力推进项目建设。

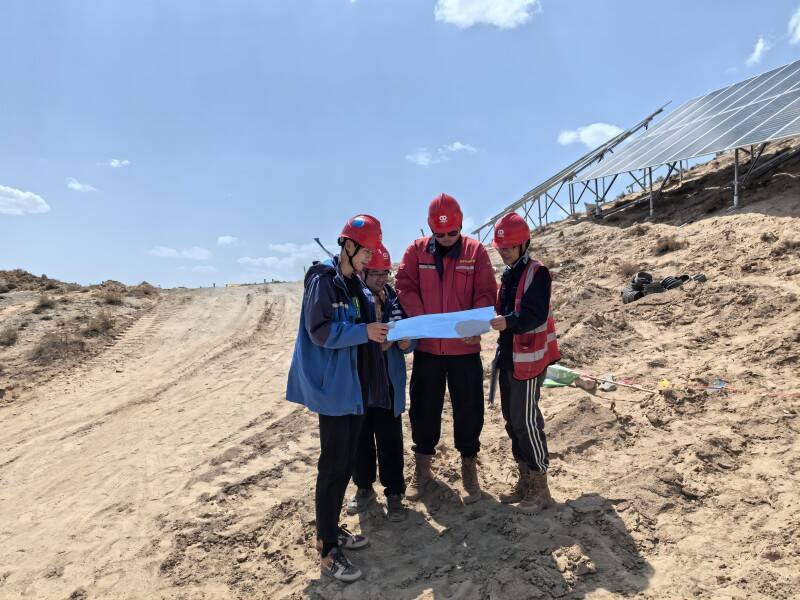

自项目开工以来,面临着现场施工环境复杂、工期紧张以及地方关系协调难度大等诸多不利因素。进入二季度,为确保项目高效推进,由处领导带队,安全、工程等部室抽调精干力量轮流驻点帮扶指导。项目团队精心部署、科学谋划,制定了一系列强有力的措施。在前期施工方案的基础上,组织专业技术团队对图纸进行优化,仔细分析每个施工环节,充分考虑施工过程中的潜在问题,通过优化设计,提升施工效率,降低施工风险,为项目顺利推进奠定坚实基础。

为满足工期要求,项目团队加大了资源投入力度,增加了各类先进机械设备,提升机械化施工水平,同时合理调配劳务资源,增派经验丰富的施工人员,组建了一支技术过硬、战斗力强的施工队伍。为充分利用二季度有利天气条件,项目实行双班倒、“白加黑”工作模式,与时间赛跑,确保各施工环节紧密衔接,最大限度提升施工效率。

同时,三十七处济南分公司、机电安装第三项目部成立党员突击队、青年突击队,充分发挥先锋模范作用。面对重重困难,突击队员们冲锋在前,日夜坚守在施工一线,以非凡的勇气和担当精神,攻克了一个又一个难关。在他们的带动下,全体参建人员斗志昂扬,拧成一股绳,展现出了三十七处优秀的企业文化和强大的团队合作精神。

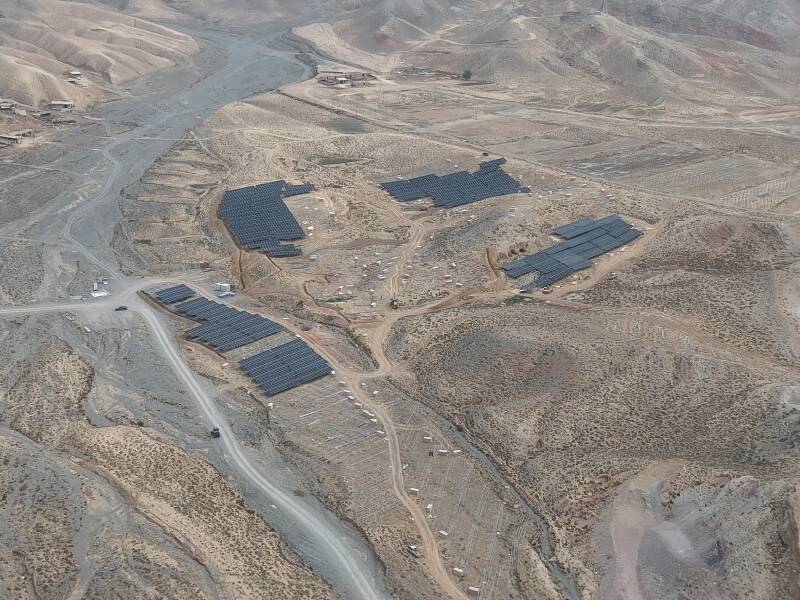

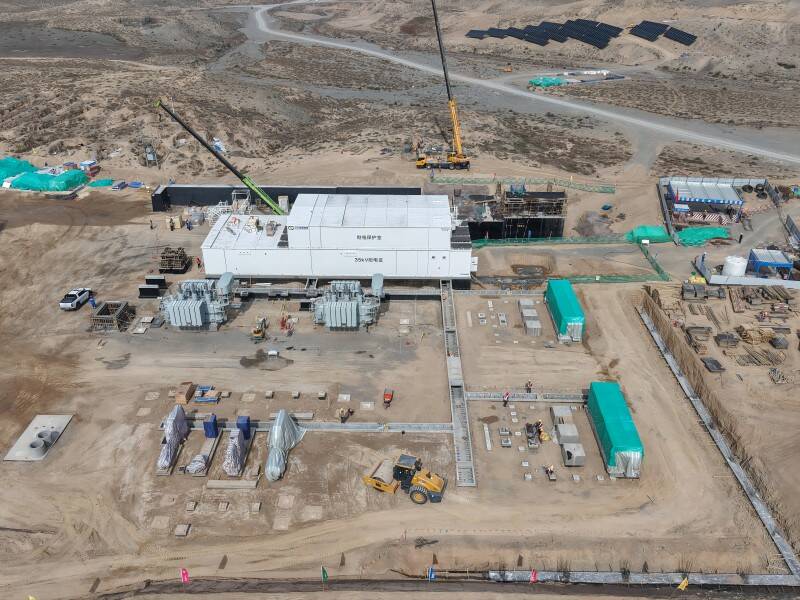

目前,项目建设已取得显著成果:升压站挡墙完成,主变安装完成;外线塔基累计浇筑25基(共32基);光伏区三、四区桩基累计成孔33680根、浇筑31682根,支架累计安装232组,组件累计安装177组。

下一步,该项目建设团队将继续秉承“感知责任、匠心传承、品质为先”的企业精神,不断提升项目管理水平和施工技术能力,紧盯工期节点目标,在确保安全和质量的前提下,以更加饱满的热情、更加昂扬的斗志,全力以赴推进项目建设,为圆满完成全年目标任务而努力奋斗。
