1月23日下午4时58分,山东能源“陇电入鲁”配套白银新能源基地迎来重要节点——首台风机基础顺利完成浇筑,标志着靖远北滩300MW风电项目主体工程进入实质性的建设阶段,为后续风机吊装奠定了坚实基础。
靖远北滩300MW风电项目位于甘肃省白银市靖远县北滩镇山区,列为甘肃省重大项目。项目总装机容量为300MW,建设40台单机容量为7.5MW风力发电机组以及一座110kV的升压变电站,项目投产后,将具有显著的经济效益和环境效益,对促进甘肃省经济发展和山东省能源结构绿色转型起到积极作用。

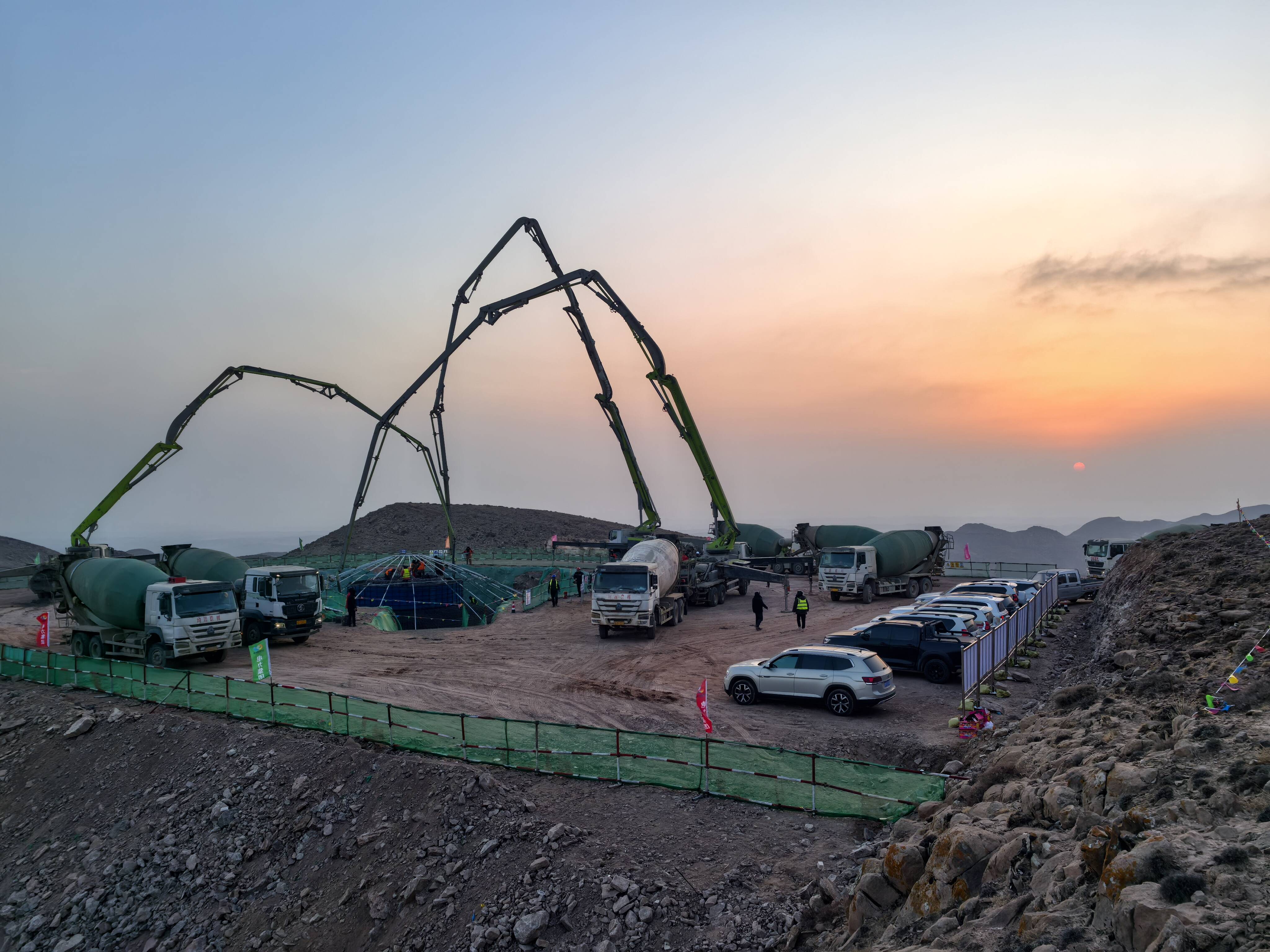

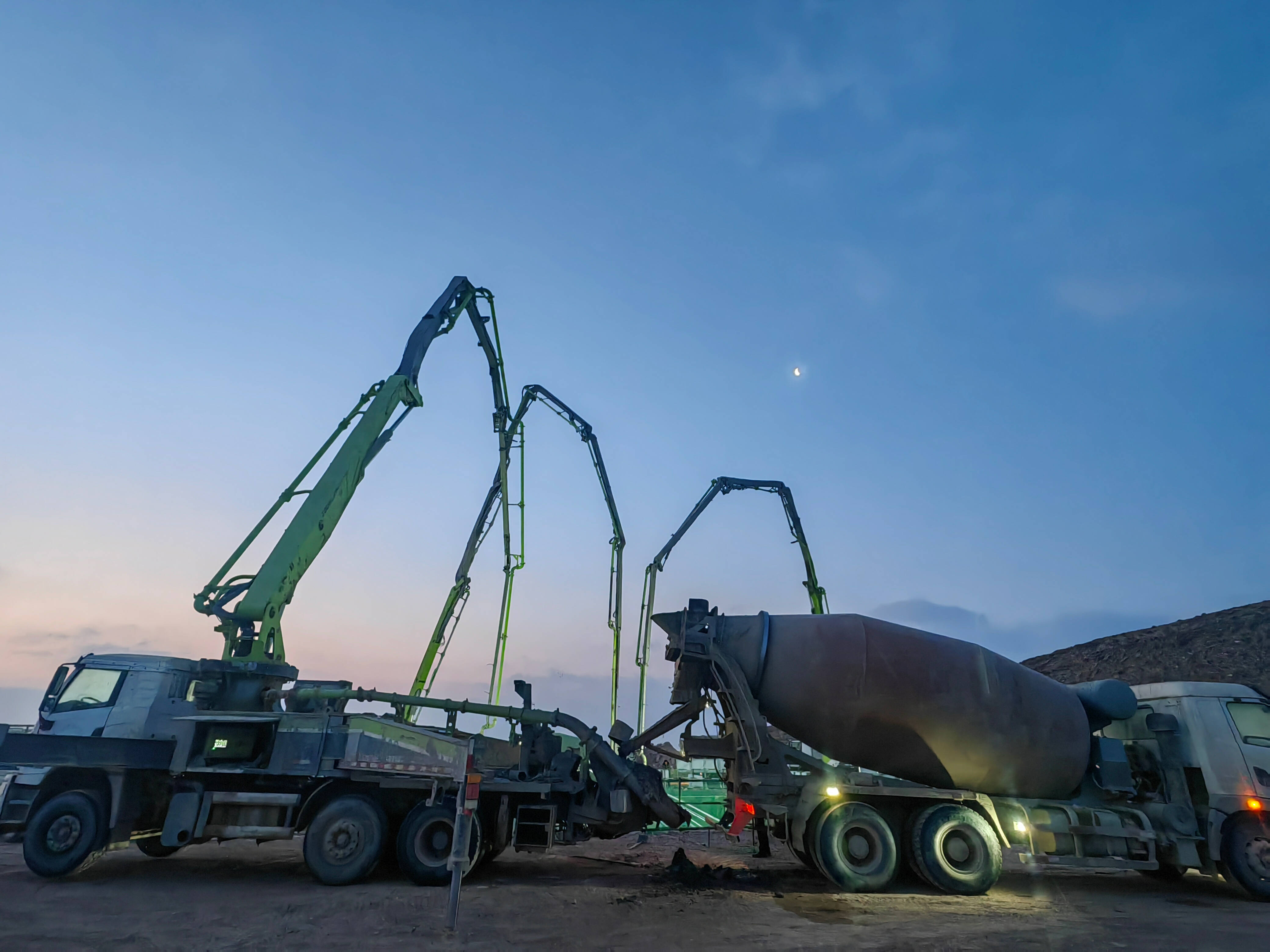

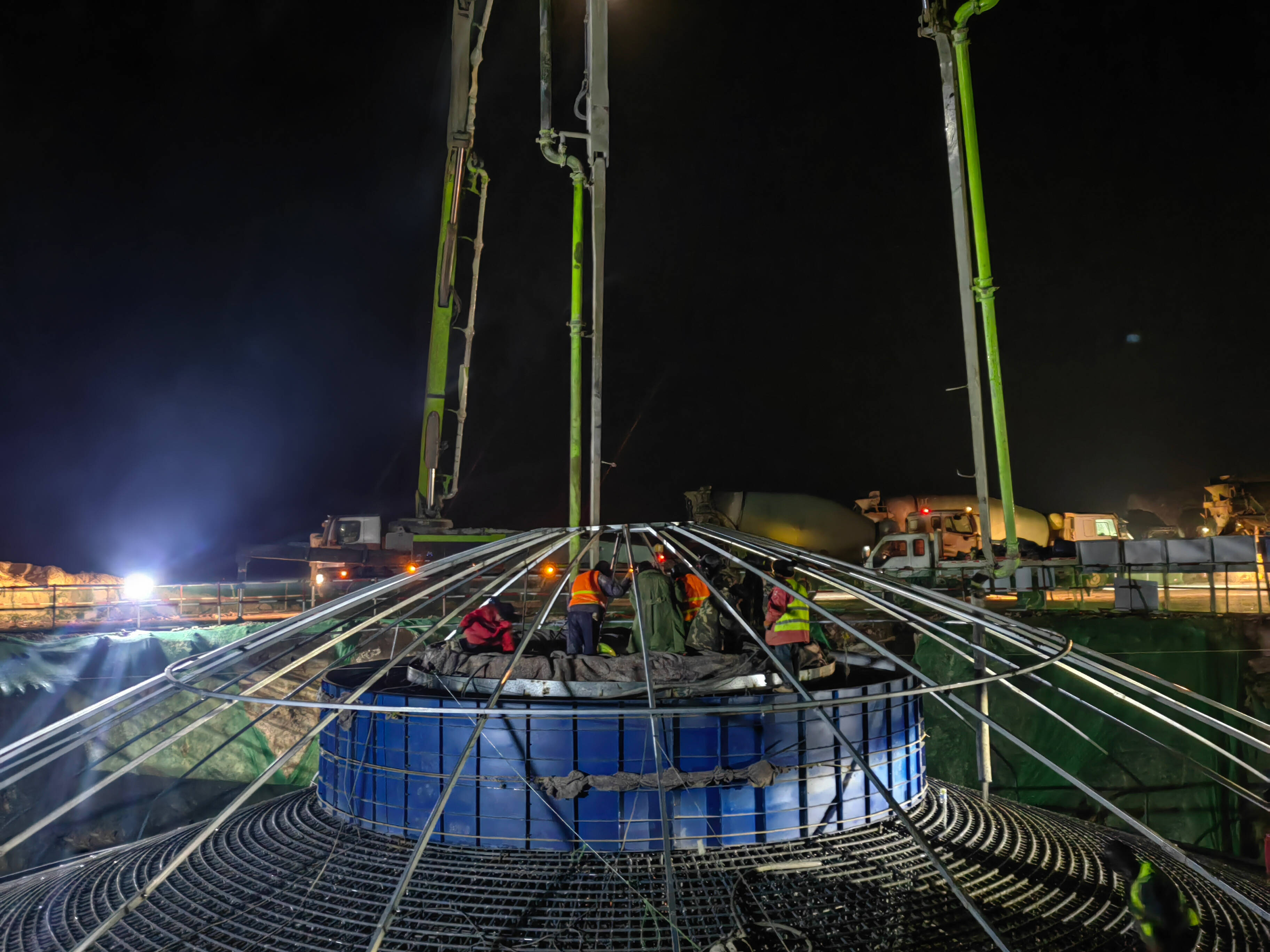

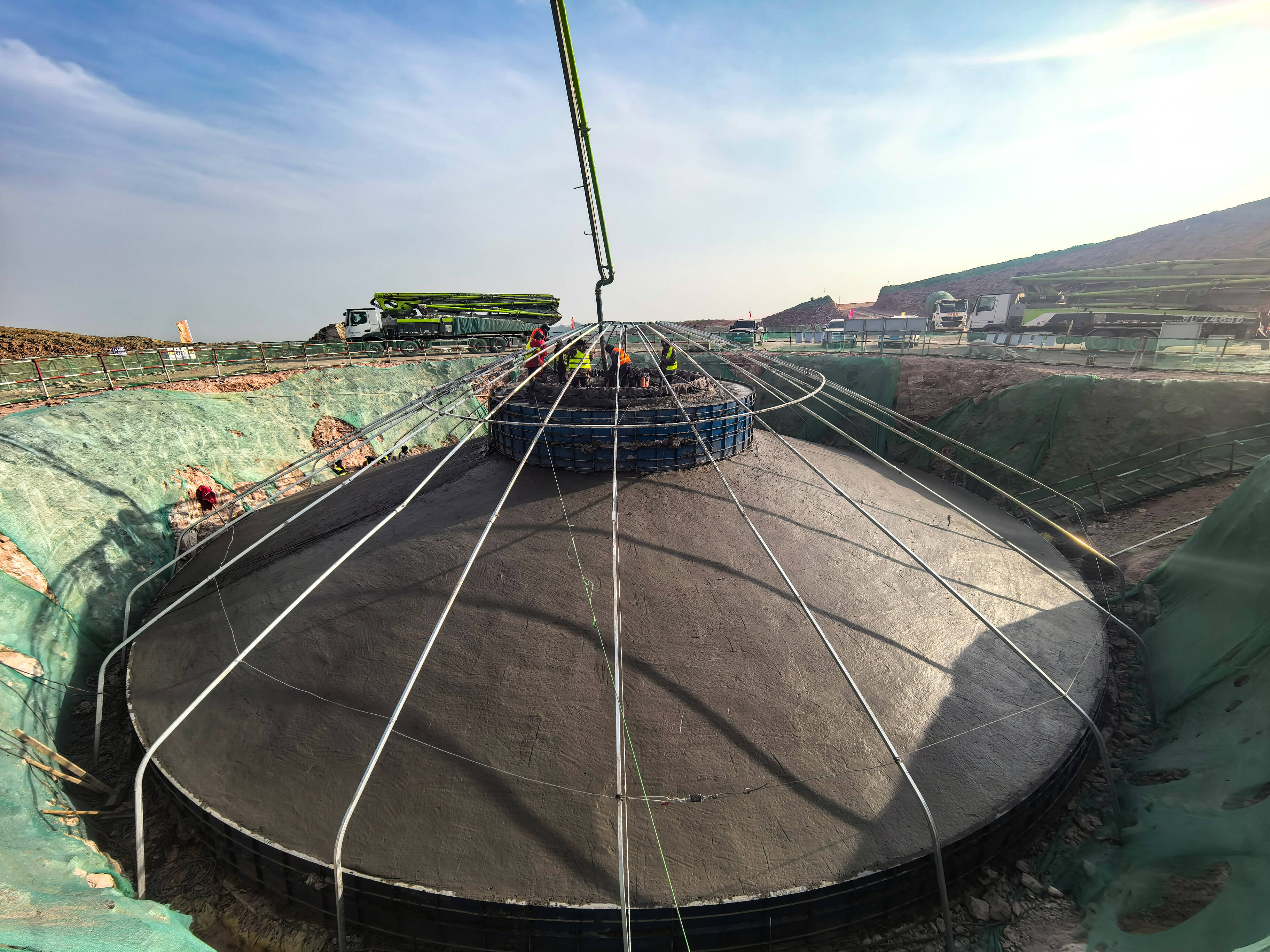

西北新能源白银项目建设团队精心制定冬季施工方案,从图纸设计、设备材料监造到进场验收、混凝土浇筑等进行多方位、全过程管控,发扬攻坚克难的创业精神,加人、加班、加点,仅用两天半时间高质量完成83吨钢筋安装绑扎施工,并克服寒冷天气及夜间施工等不利因素,严格落实冬季安全质量管控措施,凌晨4点进入“备战”状态,全面做好准备工作,凌晨5点正式开始浇筑,经过12小时的连续奋战,顺利完成首台风机基础混凝土浇筑,浇筑混凝土900m³,相当于占地面积1000m²的3层框架结构办公楼的混凝土用量。
“冬季施工,混凝土的浇筑对温度控制至关重要,我们主要采取热水拌和、严格控制混凝土入仓温度、仓面一层塑料薄膜+两层保温棉被覆盖、仓外搭设暖棚+架设火炉等措施进行风机基础混凝土保温保湿工作,确保混凝土浇筑及养护质量,在暴风雪来袭之前完成了首台风力发电机组大体积混凝土浇筑。”靖远项目部负责人李亮说。
此次首台基础浇筑的顺利完成,为项目的后续建设奠定了坚实基础,西北新能源将锚定项目安全、质量、进度目标,严格在建项目“五大控制”,狠抓冬季施工措施落实,认真开展安全技术交底,全面推进标准化管理、标准化现场、标准化作业,全力打造“陇电入鲁”配套白银新能源基地精品工程、标杆工程,将更多绿色、清洁电能输往山东,做强电力保供支撑。
