德通电气智能化工程项目现场之-营盘壕智能化选煤厂决战48小时

作者: 慕广斌  发布日期:2023年04月10日

在这春寒料峭,乍暖还寒的时节,营盘壕煤矿智能化选煤厂改造项目迎来了第一个大节点——全矿3月中旬的2天停产检修,在这短暂的时间我们要完成“既有集控系统网络升级优化;既有集控系统搬入新扩建集控室”。时间短任务重!天津德通电气有限公司营盘壕项目部全体成员不惧艰辛顺利递交了一份完美答卷。

时间:3月16号上午,地点:压滤车间

随着最后一板压滤机煤泥运出压滤车间,我们开始了紧张的网络升级工作。范立华经理统筹指挥:安排宋杰、韩云去2#PD、3#PD、4#PD配电室更换网络通讯模块,成斌在集控室调试程序,任明哲负责后勤供给。大家有条不紊的完成了选煤厂控制系统14台远程分站的网络升级,并把智能化改造新增的4台plc柜并入了控制系统。16号晚上,经测试全厂设备全部正常启停,没有耽误选煤厂一分钟的生产时间。对此选煤厂领导给予了高度的评价。

时间:17号全天,地点:集控室

16号的网络成功升级为17号的集控室搬家提供了有力的支持,在17号,我们继续前一天的工作热情,虽然只有11台电脑,但是却包含:上位机、点检、高压后台、皮带秤、生产报表、监控等系统。搬迁不只是简单的把电脑搬过去,还要把功能恢复使用。在操作台下的地板下,各电脑线路纷繁芜杂,我们抽丝剥茧般一根一根的理出各线路的走向和用处,在3月17号夜晚停产检修结束时,完成了新旧集控室的搬迁工作,选煤厂的生产操作全部在新集控室完成,至此集控室搬家顺利完成。

新集控室投用照:

时间:17号全天,地点:高压配电室

17号,我们不仅仅完成了集控室搬家,还完成了16台10Kv高压柜安装多功能电能表的工作。利用全厂检修现场设备不运转的空隙,范经理带领韩云、任明哲、周保华去高压配电室,安装16台高压配电柜的电能表。由于是在老配电柜上增加新东西,需要梳理原配电柜内的电流线和电压线,给安装工作增添了很大难度,不过我们的同事不畏艰难,短短5个小时时间里完成了电能表的安装。

时间:17号夜晚,地点:配电室

17号22时,选煤厂已经开始生产,突然煤泥水泵变频器报故障。虽然是业主自己的问题,但是本着业主至上的服务理念,范经理带领我们去协助处理故障变频器,即使是深夜了,我们没有退缩,分秒必争投入抢修中,始终和业主保持一致,最终在凌晨3点,完成变频机柜的更换,保证了业主的正常生产。

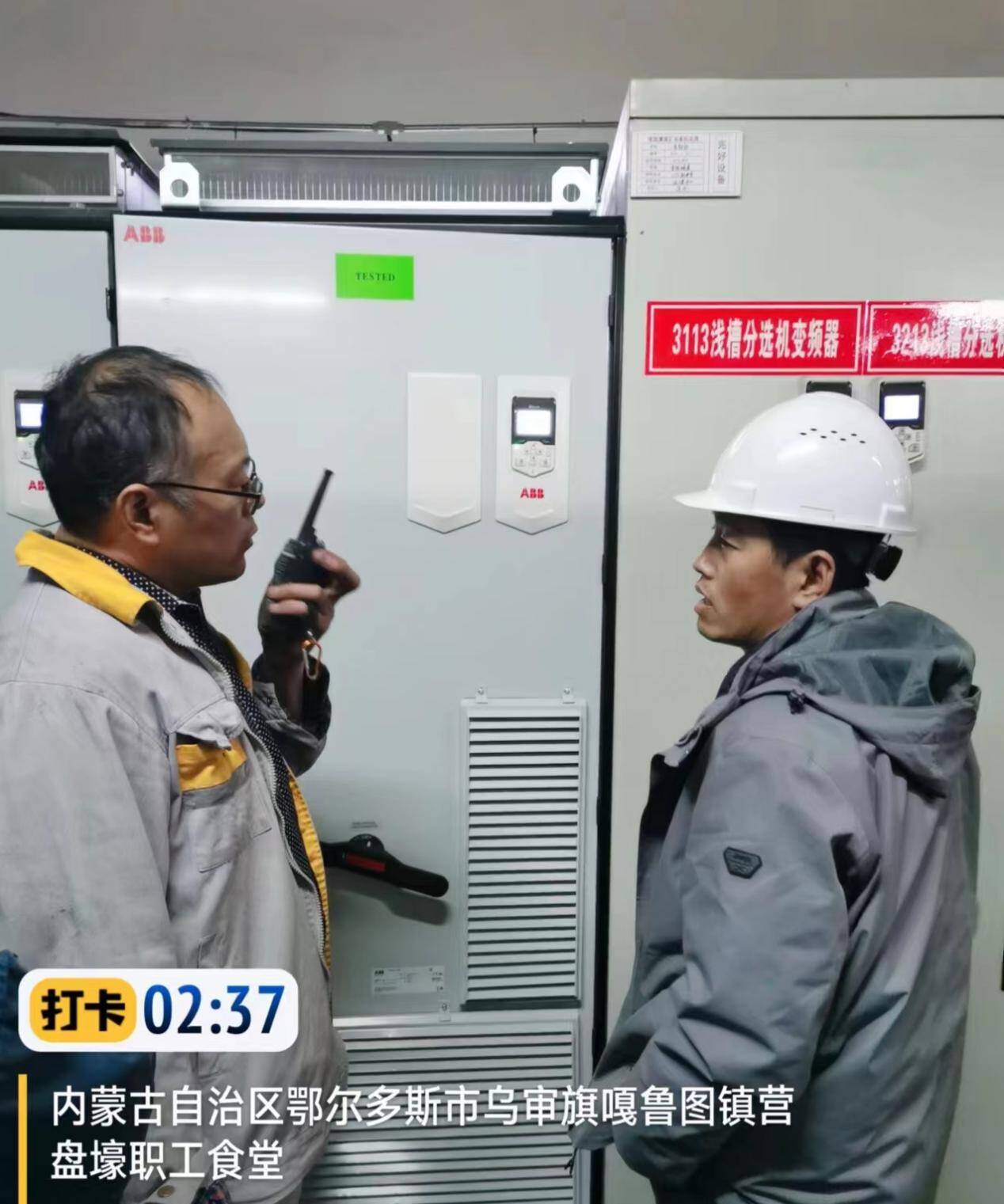

下图是当晚更换变频器机柜的照片:


营盘壕项目部能在这短短两天时间完成如此多的工作,和公司领导的积极支持、范经理的统筹安排、项目部每个人的辛勤付出是分不开的。重剑无锋,戒骄戒躁,营盘壕项目会继续保持谦逊的态度、激昂的热情、饱满的精神,按时按点完成营盘壕煤矿智能化选煤厂的建设工作。

(工程部宋杰供稿)
