5天时间,
新增检修人员215人,
完成脚手架搭设430处。
10天时间,
完成328项检修任务,
58台压力容器及298处压力管道的打磨、防腐、保温的拆除与恢复......
自5月2日接到甲方检修任务通知,到5月18日甲方生产系统一次性开车成功,煤化工程公司协同配合、统筹协调,以快速响应的服务精神和优质高效的服务质量,在甲方生产系统“短停消缺”中,打出了一场漂亮的检修攻坚战,赢得山能化工的肯定和称赞。
“安全、优质、高效,工匠精神,专业实力,过硬作风......”5月19日,甲方向煤化工程公司发出表扬信,给予此次检修高度认可和赞扬。
大修组织“快”字为首
5月2日,煤化工程公司项目部接到通知,甲方原计划6月份进行的系统停车检修提前至5月8日,检修周期10天。根据检修任务,意味着项目部要在5天内完成200余人的增员、430处脚手架搭设任务。系统开车前,要完成58台压力容器及298台压力管道的打磨、防腐、保温的拆除与恢复等任务。
项目部第一时间向公司汇报,在公司领导、相关职能部室、兄弟单位项目部的大力支持下,积极投入各项筹备工作。成立大修指挥部,明确六个职能组、 八个界区施工组,安全、质量、进度等所有工作责任包保到人。快速进行各工种人员及工机具盘点,确保迅速到岗到位。快速完成大修方案编制,明确时间节点及检修进度,为大修工作的顺利开展提供坚实的组织保障。
疫情管控“全”字覆盖
新增大修人员来自天南海北、五湖四海,加之当地疫情管控升级,部分区域人员不得进入,人员组织难度空前。项目部根据属地疫情防控要求,安排专人做好新增人员信息收集,逐人逐项核查健康码、行程卡、核酸报告等,并提前向地方疫情防控指挥部报备,符合要求的方可入住、入厂, 同时严格体温和核酸抽测,确保疫情防控全员覆盖。
安全管控“严”字当先

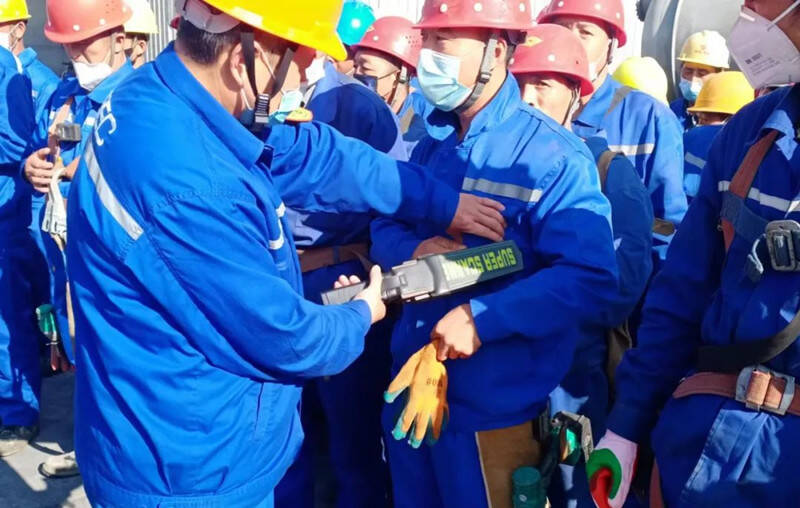

时间再紧,任务再重,安全管控不可忽视。项目部对所有入厂人员严格进行健康体检,落实三级安全培训教育,先后培训1122人次。严格各类票证办理和安全措施的落实,特别是受限、动火危险作业更是严加管控;加强检修现场的安全检查力度及不放心人的排查,监督检查作业人员劳保护具穿戴、安全措施落实情况、危险作业安全防护措施的落实情况。大修期间,共制止现场违章违纪达20余起、科学文明检修30项。对现场安全意识差,不服从班组管理的外协人员当场清退,确保了本次大修安全零事故。
质量管理“控”字在前

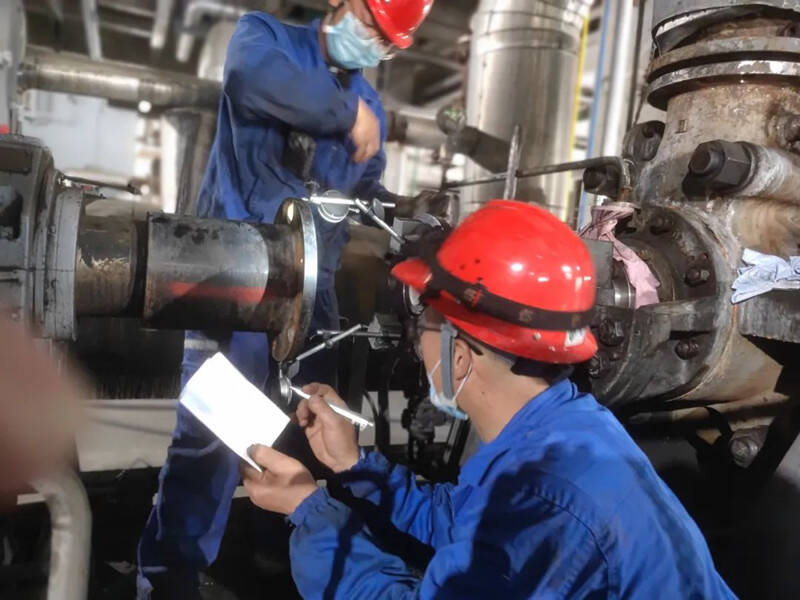

大修期间,项目部本着事前预防、事中受控的质量管控策略,凡事有章可循、依章行事,组织大修人员学习质量管理制度、法兰口拆装、焊接质量管控等相关要求。质量组成员始终盯靠在现场,对施工过程中出现的问题,与施工人员一起想办法出主意,及时协调解决。本次大修下发技术质量检查通报二期,查出共性质量问题5项,均已及时整改,有效保证施工质量。
检修进度“抢”字为是

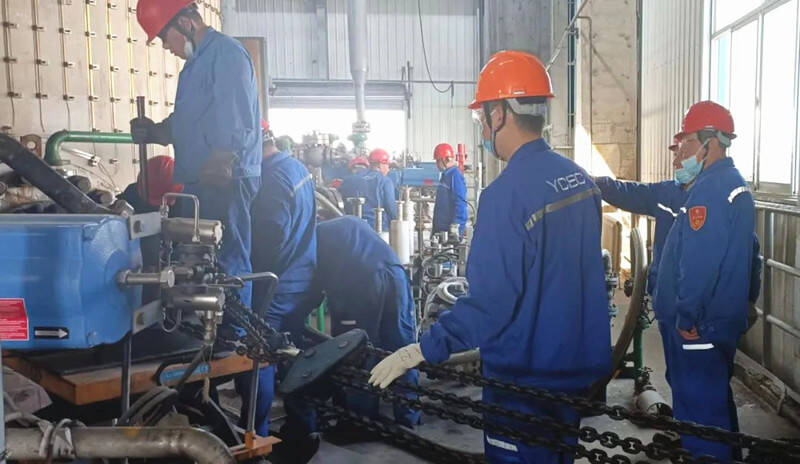

本次大修的难点在430处的脚手架搭设上。由于搭设时间短、数量大、质量要求高,项目部抽调专人负责做好人员、材料、工机具的入厂手续,全程跟踪协调票证办理、施工进度及安全质量管控。脚手架搭设人员24小时轮班作业,每半天汇报一次搭设数量、剩余数量、新增数量。指挥部根据完成情况及时调度人员、动态调整施工任务,确保各项施工任务进度可控。
同时,当离甲方开车时间仅有18小时的时候,项目部突然接到3处管道角阀更换的新增任务。甲方要求,必须在开车前完成更换并探伤合格。面对DN610*28的短接、φ89*6、φ60*5.5的管道、高处悬空的管廊、极其紧张的人员组织,项目部快速抽调5名架子工、4名管工、4名高焊、2名施工负责人、1名管理人员,连续奋战17个小时,高质量完成此项艰巨任务,且一次性拍片合格。
后勤保障以“人”为本
为确保大修人员生活好、休息好,以充沛精力投入到大修工作中,项目部在后勤保障服务上做好充分准备。为新增住宿人员安装茶水炉2台,电热水器3台,购置配备床铺100余套。项目部餐厅严把食品质量关,每天购置新鲜食材,为职工变换花样供应餐食,确保检修人员在检修中住得舒心、吃得放心。为配合施工人员做好进度管控,后勤保障组由支部书记带队成立送餐小分队,确保加班人员能够及时吃上可口的饭菜。
“煤化工程公司作为山东能源集团唯一一家化工维保检修服务型企业,将认真贯彻落实山能化工党委“转变观念强内功对标提升创佳绩建设一流化工企业”主题实践要求,以服务化工生产企业系统稳定运行为导向,牢固树立“超前、崇实、风险、节点、闭环”工作方针,着力打造专业化服务品牌,持续提升客户满意度和品牌服务形象。”该公司党委书记、执行董事、总经理孙清涛表示。
