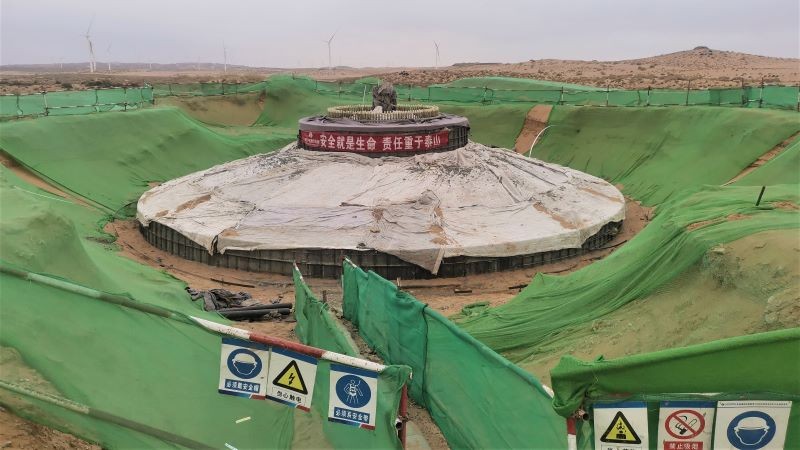

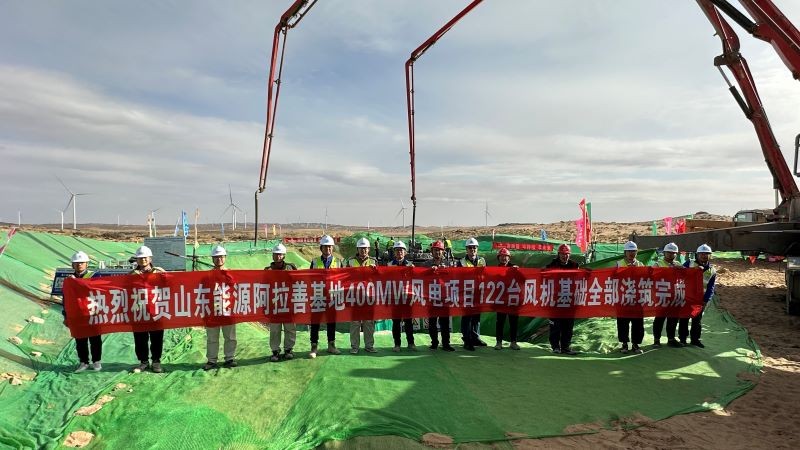

2022年10月12日,在党的二十大召开前夕,位于内蒙古自治区阿拉善盟阿拉善左旗敖伦布拉格镇境内,山东能源上海庙至山东特高压外送通道阿拉善基地400MW风电项目122台风力发电机组基础全部浇筑完成。 该项目是目前山东能源集团陆上单体容量最大风电项目,总装机容量400MW,设计安装122台风力发电机组。位于内蒙古境内,东靠阴山,西接沙漠,属于上海庙至山东直流特高压输电通道配套可再生能源基地阿拉善盟1600MW风电项目其中之一,于 2022年5月15日开工建设,历时150天圆满完成全部风机基础浇筑,也成为该基地中第一家完成全部基础浇筑的项目。该项目建成后,预计年上网电量约为13亿千瓦时,节约标准煤40万吨,将绿色清洁能源输送到山东千家万户,用实际行动践行国家“双碳”目标。 下一步,山东能源盛鲁能化将紧盯工程安全、质量、进度,继续加强风机基础二次灌浆、箱变基础、风机吊装、集电线路、升压站土建等施工,为项目早日投产发电创造条件。
